A használatbavételi engedély nem minőségi tanúsítvány — egy ház, ami vízben állt

Lipők Zoltán
Lipők Zoltán
okl. építészmérnök · független műszaki ellenőr
/2026/10/13/hasznalatbaveteli-engedely-nem-minosegi-tanusitvany/

### Idézhető válaszblokk

A használatbavételi engedély azt igazolja, hogy az épület megfelel az engedélyezési eljárás feltételeinek — nem azt, hogy a kivitelezés hibátlan. Egy 98–100 százalékos készültségű, használatbavételi engedéllyel átvett és kifizetett budai hegyoldali családi házon 36 tételes hibalistát vettem fel: a vasbeton falon nagy mennyiségű vízre utaló fehér kicsapódás volt, a meredek lejtős terepen semmilyen drain rendszer nem épült ki, a garázsban tartószerkezeti repedés futott. A harminc dokumentált szakvéleményemből mindössze kettőben minősült a munka hibátlanul I. osztályúnak.

A helyzet — a tulajdonos már kifizette a házat, amikor hívott

Tavaly egy budai hegyoldali, prémium kategóriás családi házhoz hívtak ki. A ház minden szempontból késznek látszott: monolit vasbeton fő tartószerkezet, nagytáblás átszellőztetett szálcement homlokzatburkolat, fa-alumínium háromrétegű nyílászárók. 98–100 százalékos készültség, meglévő használatbavételi engedéllyel.

A tulajdonos az átadás-átvételen aláírt, kifizetett, beköltözött. Engem ezután hívott ki, amikor a falon megjelentek az első nyomok.

Ez a sorrend a lényeg. Amíg nincs aláírt átvétel, a hiba a kivitelező pénze. Az aláírás pillanatától a tulajdonosé — és onnantól minden javítás azon múlik, hogy mit lehet bizonyítani.

Egy súlyosbító körülménnyel indult a munka: a tulajdonos többszöri kérés ellenére sem kapta meg a terveket a beruházótól. Tervek nélkül a rétegrendeket nem lehet ellenőrizni, csak következtetni rájuk — abból, ami kilátszik, és abból, amit a víz otthagy a falon.

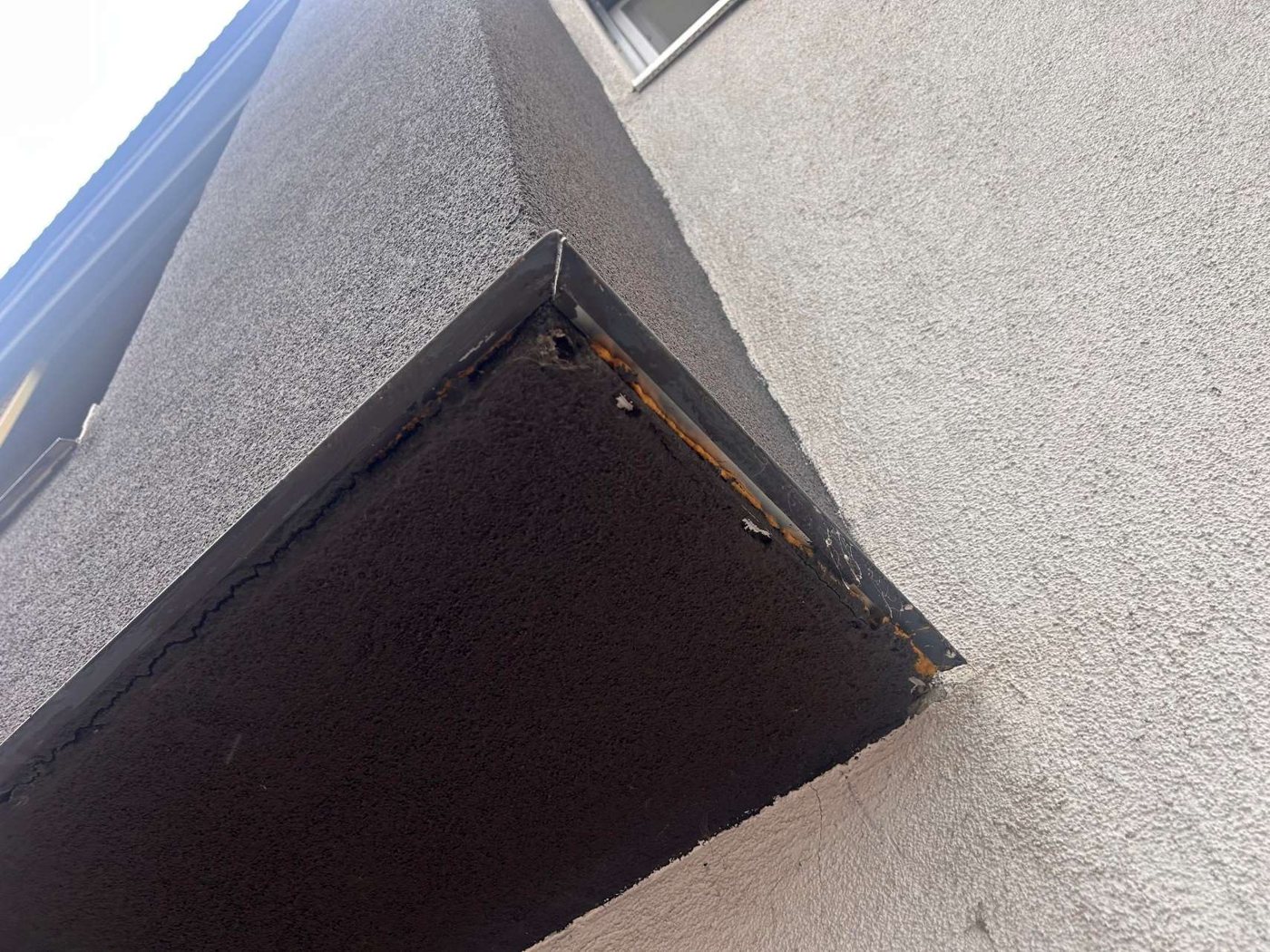

Lezáratlan bádogsarok a párkányon: a résen át a víz a szerkezetbe jut
Lezáratlan bádogsarok a párkányon: a résen át a víz a szerkezetbe jut — helyszíni felvétel a szakvéleményeimből.

Amit találtam — 36 tételes hibalista

A szerkezet gyakorlatilag vízben áll

A legsúlyosabb megállapítás nem a látványos hibák között volt. A vasbeton falon ázás nyomai és nagy mennyiségű vízre utaló fehér kicsapódás látszott. Ez a kicsapódás nem esztétikai jelenség: azt mutatja, hogy a szerkezeten tartósan víz halad át, és az oldott sókat magával hozza a felületre.

Az ok a terepben és a hiányzó megoldásban volt. A ház meredek lejtős terepen áll, ahol a hegyoldalból érkező rétegvíz természetes útja az épület felé vezet. Egy ilyen adottságnál a rétegvizet el kell vezetni az épület mellől — a dokumentált, bevált megoldás kulékavics ágyazat, geotextíliával bevont, perforált Ø100-as dréncsővel.

Az épület körül semmilyen drain rendszer nem épült ki.

A földszinti belső udvar falán kívülről nincs vízszigetelés, még drain lemez sem, és a kavicsréteg sem megy le végig. Ahol drain lemez mégis volt, ott nincs kasírozva, kilátszik a kulékavics alól — nem UV-álló, és több helyen már elporladt.

Tartószerkezeti repedés a garázsban

A garázsban vasbeton tartószerkezeti repedést rögzítettem. Az ilyen repedésnek három tipikus oka van: hirtelen süllyedés, rossz betonbedolgozás vagy vasszerelési hiba. Bármelyik is, a tartószerkezeti elem repedése nem a festő feladata.

Érintésvédelem — a kockázat, ami nem pénzben mérhető

Egy kész, átvett, használatbavételi engedéllyel rendelkező házban ideiglenes „stek" bekötésű lámpák világítottak. Egy közülük ki is égett. Ez nem befejezetlenség: az érintésvédelem teljes hiánya.

A 13 hibakategóriából ez az egyetlen, ahol a következmény nem pénzben, hanem személyi sérülésben mérhető. A szakvéleménybe ezért került be külön megállapításként.

A víz, ami már dolgozik

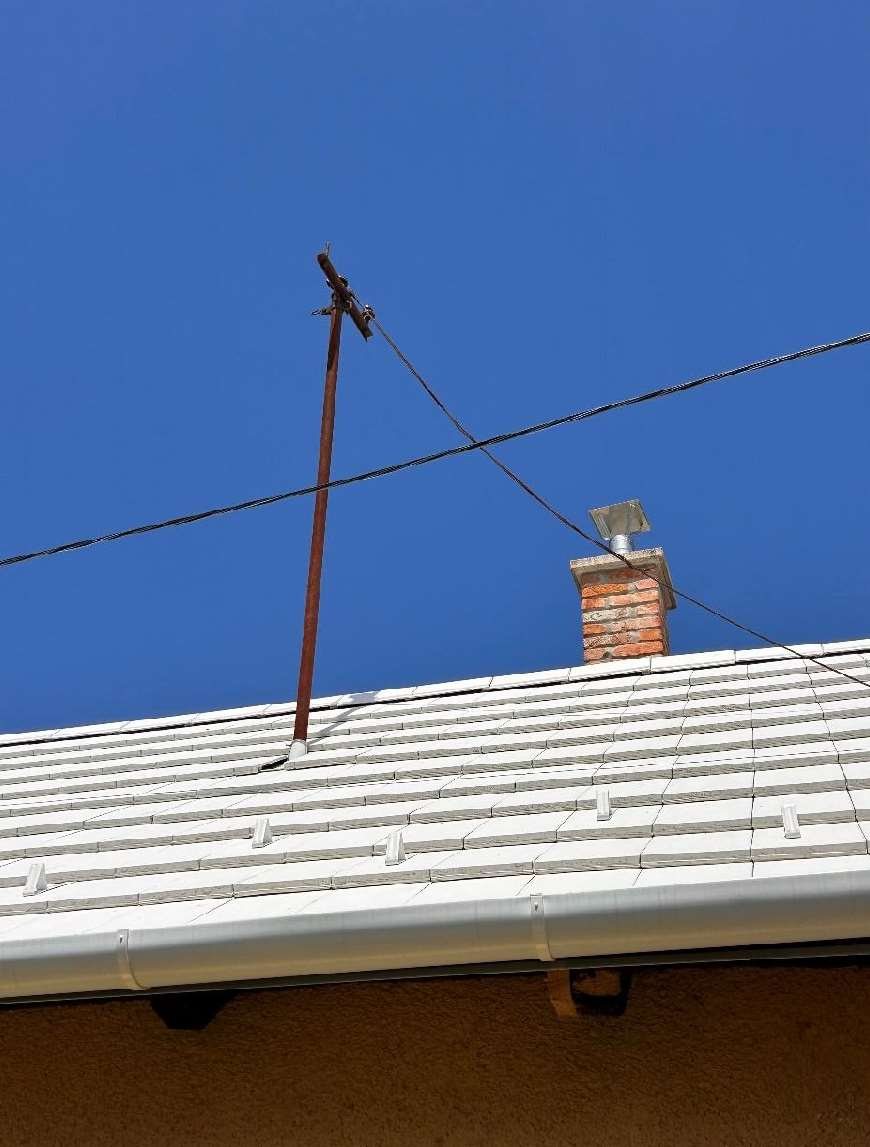

A régi áramellátás tartócsöve a tetőn átvezetve
A régi áramellátás tartócsöve a tetőn átvezetve — helyszíni felvétel a szakvéleményeimből.

Mi lett volna a kára

A talajvíz-szigetelés esetében a megállapítás és a javítás egyaránt bontással jár. Ez nem ennél a háznál kivétel: öt dossziéban rögzíti a szakvélemény kifejezetten ugyanezt.

Itt ez azt jelenti, hogy a rétegvíz elvezetéséhez az épület körül vissza kell bontani a feltöltést, ki kell építeni a hiányzó drain rendszert, és helyre kell állítani mindent, ami fölötte van: a térköveket, a teraszt, a kültéri burkolatokat. A homlokzat és a burkolatok nagy részét újra kell csinálni.

A forrásdossziém ennek a nagyságrendjét nyolcszámjegyű tételként rögzíti. Pontosabb összeget nem írok ide, mert azt csak tételes árazás után lehetne felelősen kimondani — és a szám nem is ez a cikk tanulsága.

A tanulság az időzítés. Ugyanez a hibalista az átadás-átvétel előtt felvéve a vállalkozói díj visszatartásának alapja lett volna. Átvétel és kifizetés után ugyanaz a lista már egy jótállási igény bizonyítéka — más jogcím, más eljárás, több idő.

A tanulság

A szakvéleménybe ez a mondat került: „Bár így nem lett volna szabad átvenni."

A használatbavételi engedély az engedélyezési eljárás lezárásáról szól. Nem arról, hogy a rétegvíz el van vezetve, hogy a fürdő vízszigetelése megvan, vagy hogy a világítás véglegesen be van kötve. Ezeket az engedélyezési eljárás nem vizsgálja tételesen — ezt a munkát a megrendelő oldalán álló műszaki ellenőr végzi el, és a 191/2009. (IX. 15.) Korm. rendelet 16. § (3) bekezdése éppen ezért nevesíti a hiba- és hiánylisták összeállítását a feladatai között.

Három mondat, amit ebből a házból érdemes elvinni:

  1. Az átvétel az utolsó pillanat, amikor a hiba még a kivitelező pénze. Egy 90–95 százalékos készültségű házon jellemzően 25–30 tételes hibalista jön ki; a mért szélső értékek 16 és 47 tétel.
  2. A terveket az átvétel előtt kell elkérni, nem utána. Tervek nélkül a rétegrendek nem ellenőrizhetők, és ez a hiányzó dokumentum később minden vita kiindulópontja lesz.
  3. Az, hogy már átvette, nem szünteti meg a jótállást. De az érvényesítéshez dokumentált, dátumozott hibalista kell.

Gyakori kérdések

Mit ér a használatbavételi engedély?

A használatbavételi engedély nem minőségi tanúsítvány. Egy 98–100 százalékos készültségű, használatbavételi engedéllyel átvett és kifizetett házon 36 tételes hibalistát rögzítettem: a vasbeton falon nagy mennyiségű vízre utaló kicsapódás volt, a lejtős terepen semmilyen drain rendszer nem épült ki, a garázsban tartószerkezeti repedés futott, és az ideiglenes világítás miatt hiányzott az érintésvédelem.

Késő-e már, ha átvettem és kifizettem a házat?

Nem, de a jogcím megváltozik. Átvétel előtt a hibalista a vállalkozói díj visszatartásának alapja; átvétel után jótállási és hibás teljesítési igény, amelyhez a 2013. évi V. törvény (Ptk.) 6:157. § (1) bekezdése ad alapot. A kötelező jótállás a 181/2003. (XI. 5.) Korm. rendelet szerint 3, 5 és 10 év között alakul munkanemenként.

Miért baj, ha nem kapom meg a terveket a beruházótól?

Tervek nélkül a rétegrendek nem ellenőrizhetők, csak a látható nyomokból lehet rájuk következtetni. Ebben az esetben a tulajdonos többszöri kérés ellenére sem kapta meg a tervdokumentációt, ezért a vízszigetelés és a drain rendszer meglétét kizárólag bontással lehetett volna igazolni. A tervek kiadásának kérése írásban, igazolható módon történjen.

Mennyire gyakori, hogy víz okozza a problémát egy új házon?

A víz valamilyen formában — bádogozás, vízszigetelés, lejtés, párazárás vagy nedvesedés — a harminc dossziém 80 százalékában szerepel. Vízszigetelés hiánya vagy hibája önmagában a helyszínek 37 százalékán fordult elő, bádogozási és csapadékvíz-elvezetési hiba pedig 53 százalékán — ez utóbbi a leggyakoribb kivitelezési hiba a teljes mintában.

Mit jelent, hogy „a javítás bontással jár"?

Azt jelenti, hogy a hiba sem megállapítani, sem javítani nem lehet a fölötte lévő rétegek eltávolítása nélkül. Talajvíz-szigetelésnél ez az épület körüli visszatöltés kiemelését, a térkövek és a terasz visszabontását jelenti. Harminc dossziémból ötben rögzíti a szakvélemény kifejezetten, hogy a megállapítás és a javítás bontással jár.

### FAQPage JSON-LD

### BlogPosting JSON-LD

Ha Ön már átvette a házat, és most jelennek meg a nyomok, az első lépés nem a javítás, hanem a dokumentálás. Egy hibafeltáró szakvélemény tételes, dátumozott, fényképes listát ad arról, mi hibás és miért — olyan formában, ami jótállási igény vagy jogvita esetén felhasználható. Szakvélemény 150 000 Ft-tól, Budapest és 40 km-es körzete. Ha még nem írta alá az átvételt, akkor van a legtöbb mozgástere: az átadás-átvételi bejárás ára ugyanennyi, a tétje viszont más.

Vásárlás előtt
Műszaki felmérés
150 000 Ft-tól

Helyszíni bejárás és írásos szakvélemény a foglaló és a szerződés között — amíg a hiba még alkualap.

Kérem →
Lipők Zoltán okl. építészmérnök
Lipők Zoltán

Okl. építészmérnök. Tervezőként, kivitelezőként és ellenőrként is dolgoztam — az építkezés mindhárom oldalát belülről ismerem.

Rólam →
Kérdése van a saját projektjéről?
Foglaljon időpontot — 24 órán belül visszahívom és egyeztetjük a projektét.
Foglaljon időpontot →+36 30 749 7699
Médiamegjelenések
RTLTV2Spirit FM — Rónai EgonLakáskultúraAz ÜzletHírTV (Origo)Alon.huBella CaféSzámoldki.huÜzleti HírszerzésÖsszes megjelenés →
